多宝山铜业积极做好湿法厂生产前的准备工作

来源:   作者:调度室 曹鹏程    点击量:2038   发表时间:2013-04-12 11:00

  为保障2013年公司湿法冶炼厂目标任务顺利完成,尽管室外温度还是零下十几度,湿法冶炼厂新的一年复工工作已经开始,其中重点是堆场布管,此项工作已于从3月29日开始。


  布管的第一阶段至少需要布设面积为2万平方米的喷淋区域。施工难度大:一是春季大风,堆场竖直高度55米,斜坡高度110米,工作人员需要爬到堆浸场顶部施工,从车间爬到堆顶至少需要10分钟,上面风大寒冷,工人们经常被冻的手脚麻木;二是工作量比较大,需要把所有的管道从边坡下通过人工运输到顶部,在坡角30度的堆场的边坡上负重行走,劳动强度非常大;三是为了应对因堆场过高,喷淋泵压力不足,为增大管径减少管道阻力,需要重新熔焊300米∮250管道(以前用∮160),直接由堆底部连接到堆顶。


  经过近半个月的紧张施工,截止4月7日,堆场布管工作按已经完成,目前湿法冶炼厂已经开始喷淋生产。

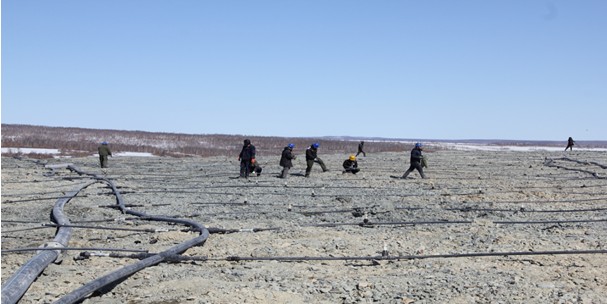

堆场上施工



版权所有:黑龙江多宝山铜业股份有限公司 本部地址:黑龙江省黑河市嫩江县多宝山镇十七公里处 黑ICP备19000985号

黑公网安备 23112102000016号
